Инвесторы объясняют перенос проектов ВИЭ нерентабельностью и проблемами с оборудованием

Участник рынка возобновляемой энергетики прокомментировали причины, по которым они попросили власти об отказе и переносе проектов ДПМ ВИЭ 2.0. 15 ноября стали известно, что правительственная комиссия по развитию электроэнергетики разрешила инвесторам в ВИЭ, столкнувшимся со сложностями из-за санкций, перенести без штрафов запуск 62 проектов зелёной генерации суммарной мощностью 2,57 ГВт. От строительства ещё почти 279 МВт мощности решено отказаться, этим проектам будет начислен штраф в сумме около 650 млн рублей, передавал «Коммерсант».

Ввод в эксплуатацию части солнечных электростанций «Юнигрин энерджи» будет перенесен в связи с переориентацией поставок оборудования для реализации проектов по покрытию энергодефицита на Дальнем Востоке, заявили ТАСС в пресс-службе компании, получившей право на перенос 14 СЭС. В «Юнигрин энерджи» напомнили, что компания выступает генеральным подрядчиком и поставщиком оборудования для строительства солнечной генерации в объёме 1,2 ГВт на Дальнем Востоке, в Амурской и Еврейской автономной областях.

«Эти электростанции необходимы для оперативного покрытия части прогнозируемого дефицита электроэнергии в ОЭС Востока. Приоритетная реализация данных проектов потребовала переориентации поставок оборудования, производимого отечественными предприятиями, с уже законтрактованных проектов по строительству солнечных станций», – пояснил глава компании Игорь Шахрай.

При этом «Юнигрин энерджи» намерена реализовать ранее отобранные проекты в Забайкальском крае, Чечне, Дагестане и Калмыкии, Саратовской и Астраханской областях в более поздние сроки. Часть из них – 265 МВт – будут введены уже в 2026 году, 222 МВт – в 2027 году, ещё 270 МВт – в 2028 году.

«РусГидро» отказалось от строительства Могохской малой гидроэлектростанции в Дагестане мощностью 49,8 МВт из-за экономической невыгодности проекта. В настоящее время приоритетом компании является возведение генерации на Дальнем Востоке, заявили ТАСС в пресс-службе компании.

«Проект строительства Могохской ГЭС на условиях заключённого ДПМ ВИЭ для компании в современных условиях экономически убыточен. При этом в настоящее время группа «РусГидро» по поручению государства сфокусирована на реализации крупных инвестиционных проектов по строительству пяти тепловых электростанций и реконструкции Владивостокской ТЭЦ-2 на Дальнем Востоке», – пояснили в компании.

При этом «РусГидро» планирует попросить не накладывать штрафы за отказ от проекта. По неофициальной информации правком утвердил спецкоэффициент для расчёта штрафов при отказе от ВИЭ-проектов – начисления должны составить 37,5% от полного размера.

«При текущей и прогнозируемой стоимости заимствований компания вынуждена отказаться от строительства малой ГЭС в Дагестане. С целью поддержания финансовой устойчивости будет просить государство не накладывать штрафные санкции», – пояснили в «РусГидро».

ТГК-1 (входит в «Газпром энергохолдинг») запросила перенос срока ввода в эксплуатацию малой гидроэлектростанции «Арктика» в Мурманской области мощностью 16,5 МВт (проект отобран в 2020 году) для поставки необходимого оборудования, сообщили ТАСС в пресс-службе компании.

«Необходимость корректировки сроков строительства малой ГЭС «Арктика» возникла по причине уточнения технических решений в связи с заменой импортных комплектующих, которые были заложены в проекте изначально», – пояснили в ТГК-1.

На текущий момент приоритетными направлениями работы компании является завершение строительства ряда теплоэлектроцентралей. «В числе приоритетных инвестиционных проектов ТГК-1 также остаются реконструкция Автовской ТЭЦ (реализуется этап строительства оборотной системы технического водоснабжения), модернизация Северной ТЭЦ и техническое перевооружение турбоагрегата №4 Василеостровской ТЭЦ в Санкт-Петербурге», – сообщили в компании.

Завершение строительства «Ростехом» трёх мусоросжигательных теплоэлектростанций – в Ногинске, Солнечногорске и Наро-Фоминске – общей мощностью 210 МВт и завода в Казани в 55 МВт возможно только при содействии государства, штрафные санкции окончательно бы уничтожили проект, заявили ТАСС в пресс-службе госкорпорации.

«Изначально строительство осуществляется за счёт частных инвестиций и привлечённого банковского финансирования. Из-за санкций, высокой ключевой ставки и значительного роста стоимости строительства проект столкнулся с объективными трудностями, которые не могут быть преодолены без содействия со стороны государства. Штрафные санкции уничтожили бы проект окончательно», – говорится в сообщении.

В «Ростехе» подчеркнули, что государство видит проблематику и делает всё возможное, чтобы поддержать промышленность. «Это касается не только строительства зелёных электростанций, но и других проектов. Промышленность чувствует эту помощь постоянно», – уточнили в компании.

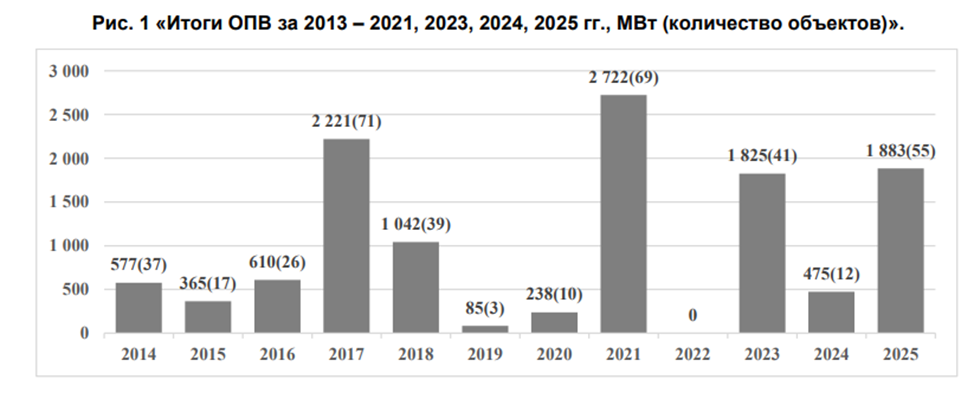

Всего, по данным Центра финансовых расчётов (ЦФР, структура «Совета рынка»), в 2013–2025 годах (кроме 2022 года, когда конкурс не проводился) было отобрано 419 объектов ВИЭ суммарной мощность 12 545,9 МВт.По данным ЦФР, на 2025 год запланирован ввод 42 объектов ВИЭ общей установленной мощностью 1 598,6 МВт. В третьем квартале планировался ввод десяти станций мощностью 449,6 МВт, но фактически введено два объекта на 29,1 МВт. Всего за девять месяцев 2025 года с учётом вводов, которые должны были быть осуществлены в предыдущие периоды, запущены в эксплуатацию семь станций на 322,7 МВт. Исполнение плана 2025 года к концу сентября составило 71,8%.

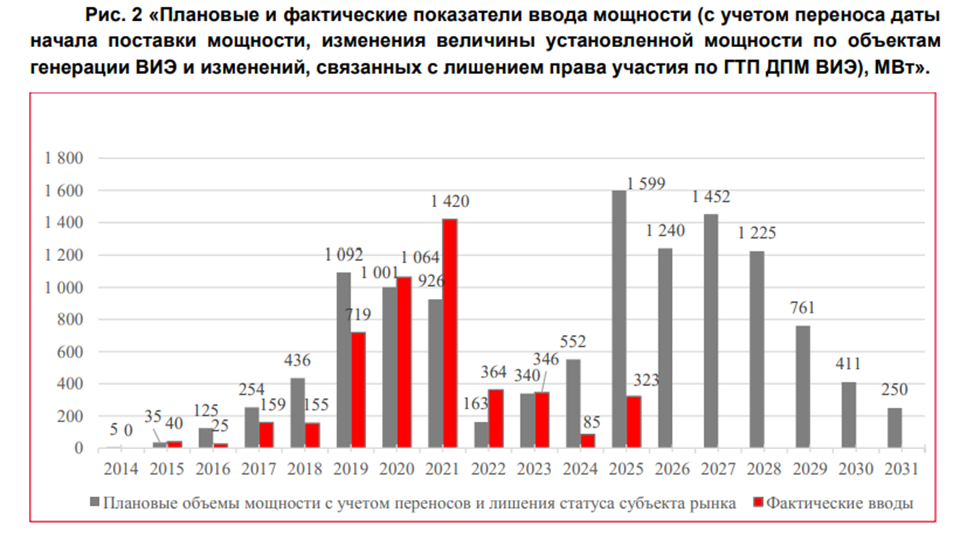

С 2014 года по третий квартал 2025 года включительно введено 209 объектов ВИЭ общей установленной мощностью 4 698,9 МВт при плане ввода 224 станций на 5 377,5 МВт. Исполнение плана составляет 87,4%, указано в материалах ЦФР.

Источник: ТАСС, Переток
